Un demi-siècle après leur mise en service pour diversifier le mix énergétique mondial, les premières centrales nucléaires vont entrer dans la dernière phase de leur cycle de vie : leur décommissionnement et leur démantèlement.
Cette mutation est à la fois industrielle et politique : les controverses récurrentes concernant à la fois la sécurité de ces installations et leur rôle dans la transition énergétique ont confirmé l'impératif d’une gestion programmée et maîtrisée de leur démantèlement.
Que sont le décommissionnement et le démantèlement ?
Stricto sensu, le terme " décommissionnement ", appliqué à une centrale nucléaire, désigne la première étape du processus : l'arrêt progressif de l'activité des équipements nucléaires. Le "démantèlement" est l'étape suivante et correspond à la désinstallation physique et à la déconstruction des équipements (réacteur, circuits primaires / secondaires / tertiaires) et des bâtiments, nucléaires et non nucléaires. Pourtant, le mot "démantèlement » est couramment utilisé pour les activités de décommissionnement et de démantèlement (également appelé D&D).
Le démantèlement d'une centrale nucléaire nécessite la réalisation d'un large éventail de tâches allant d'activités très complexes (par exemple, la décontamination et le démantèlement d'équipements et de bâtiments radioactifs) à des activités plus conventionnelles (démolition de bâtiments non nucléaires).
Un processus de démantèlement typique commence après l'arrêt définitif du réacteur nucléaire et se termine par la reconnaissance de la réhabilitation du site et comprend :
- Retirer le combustible restant du cœur nucléaire.
- Démantèlement des équipements radioactifs, du réacteur lui-même et décontamination des installations nucléaires.
- Démolition des bâtiments (nucléaires et non nucléaires)
- Réhabilitation du site en fonction de sa vocation future (par exemple, site vert, site brun).
Globalement, ce processus dure environ 17 à 20 ans, y compris une phase de préparation du décommissionnement (environ 2 à 3 ans) et la phase des travaux de démantèlement proprement dits (environ 15 à 17 ans).
Tout au long du processus, quatre types de déchets doivent être traités en fonction de leur toxicité croissante, des déchets de démolition standard aux derniers cœurs (combustible partiellement consommé), en passant par le combustible nucléaire usé et enfin les déchets radioactifs à long terme.

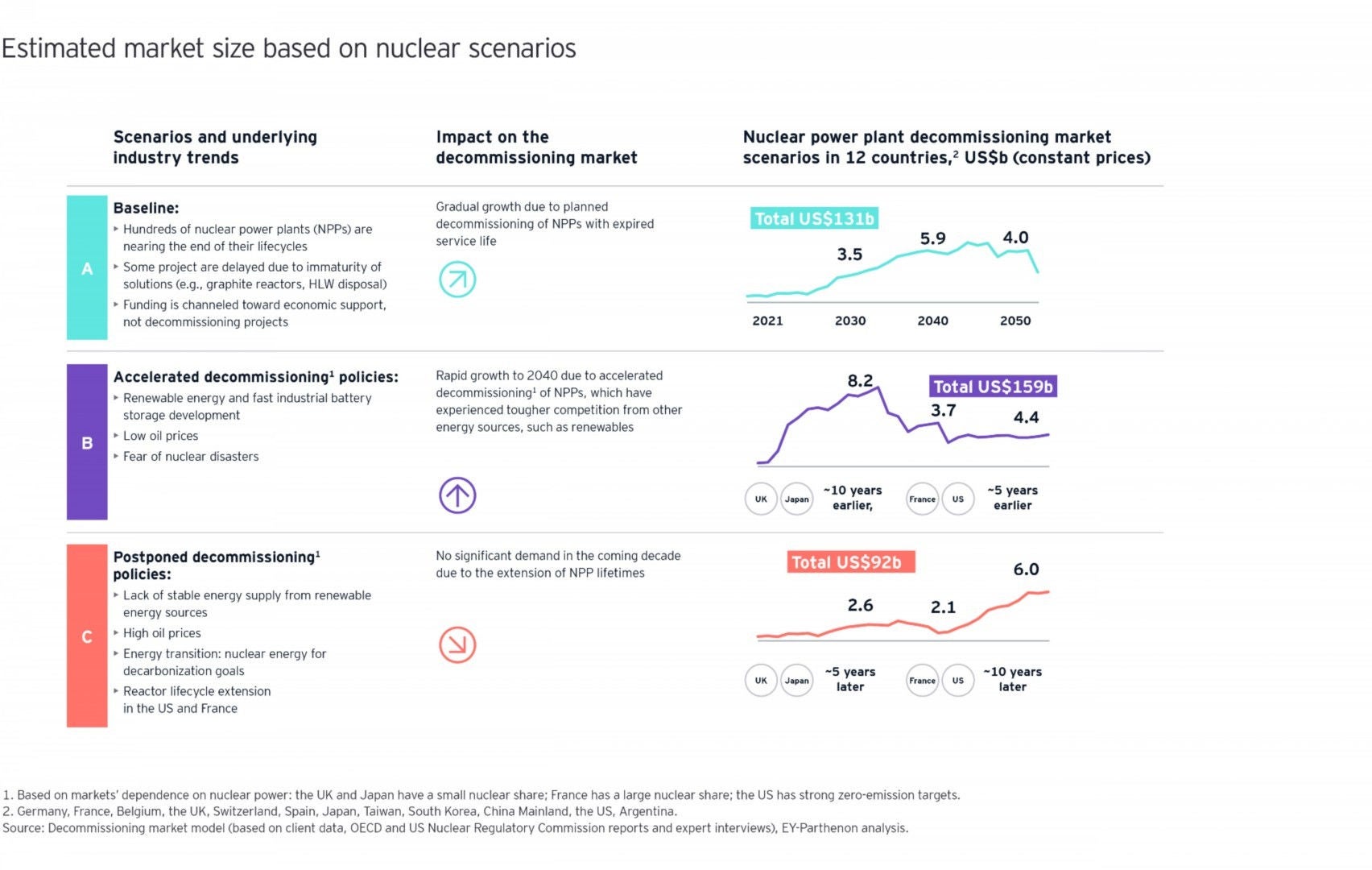

Le démantèlement : un marché estimé à 130 milliards de dollars sur la période 2022-50

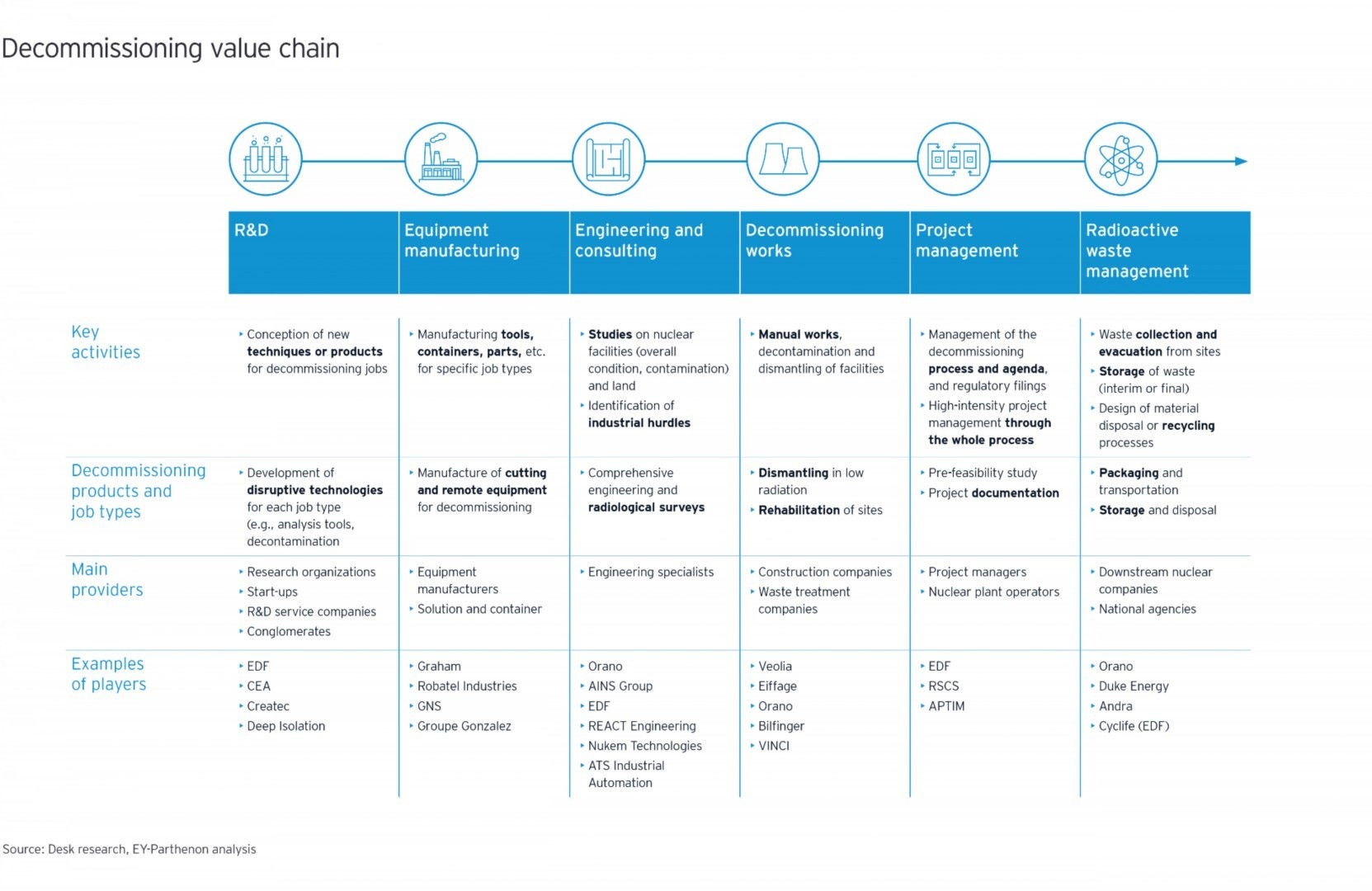

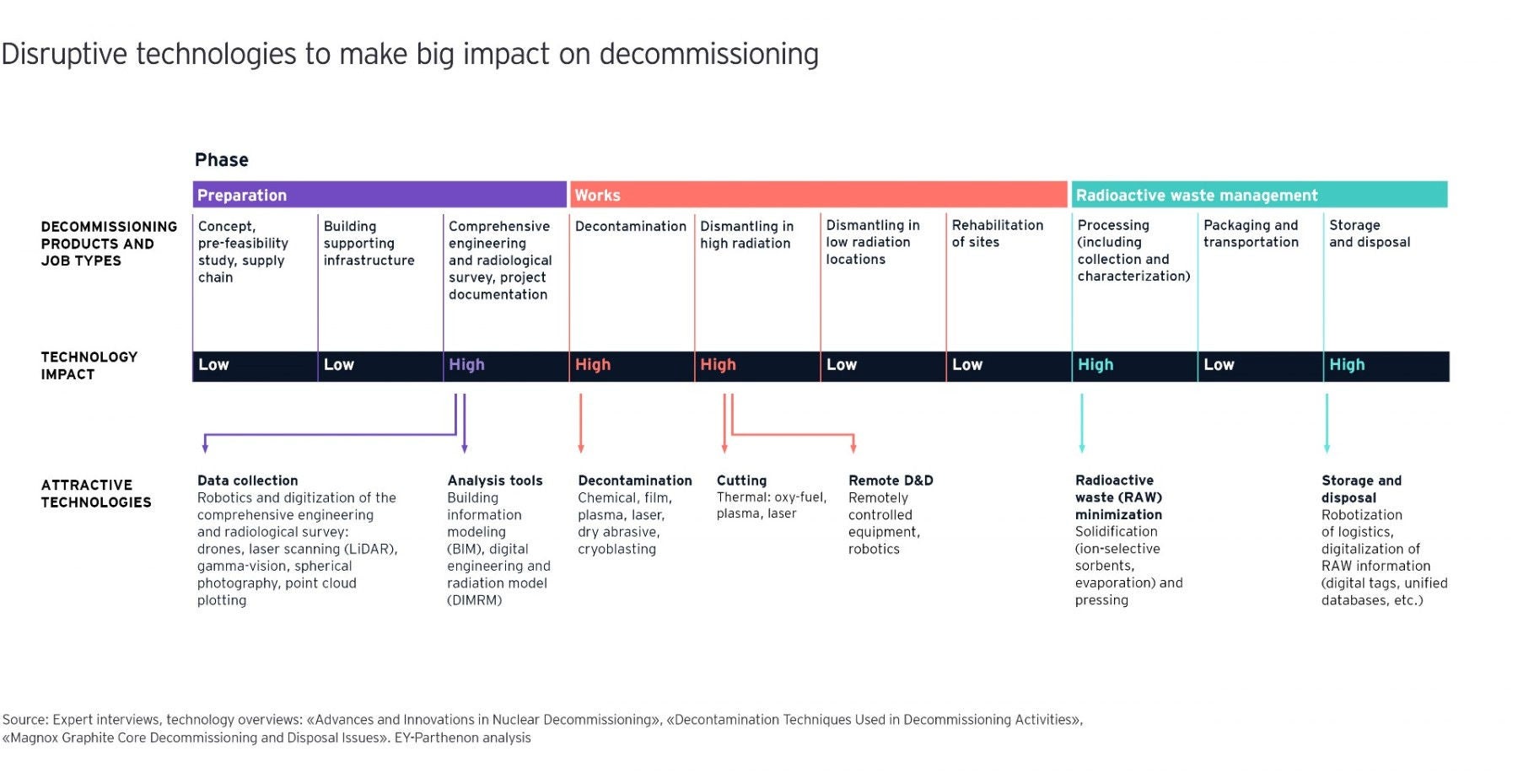

Le démantèlement d'une centrale nucléaire consiste en des projets d'une durée de ~17-20 ans, estimés à des centaines de millions de dollars. Ces projets nécessitent l'intervention d'un grand nombre d'acteurs (exploitant, entreprises de la filière nucléaire, autorités, organismes de réglementation) et la mobilisation de nombreuses capacités (par exemple, traitement de la radioactivité, gestion de projets complexes, financement).
